“桂阳—临武”输气管道工程是省重点民生实事工程,近日,记者从湖南省天然气管网有限公司湘南项目部了解到,“桂阳—临武”输气管道临武末站主体工程已全面完工,将于今年年底实现投产供气。

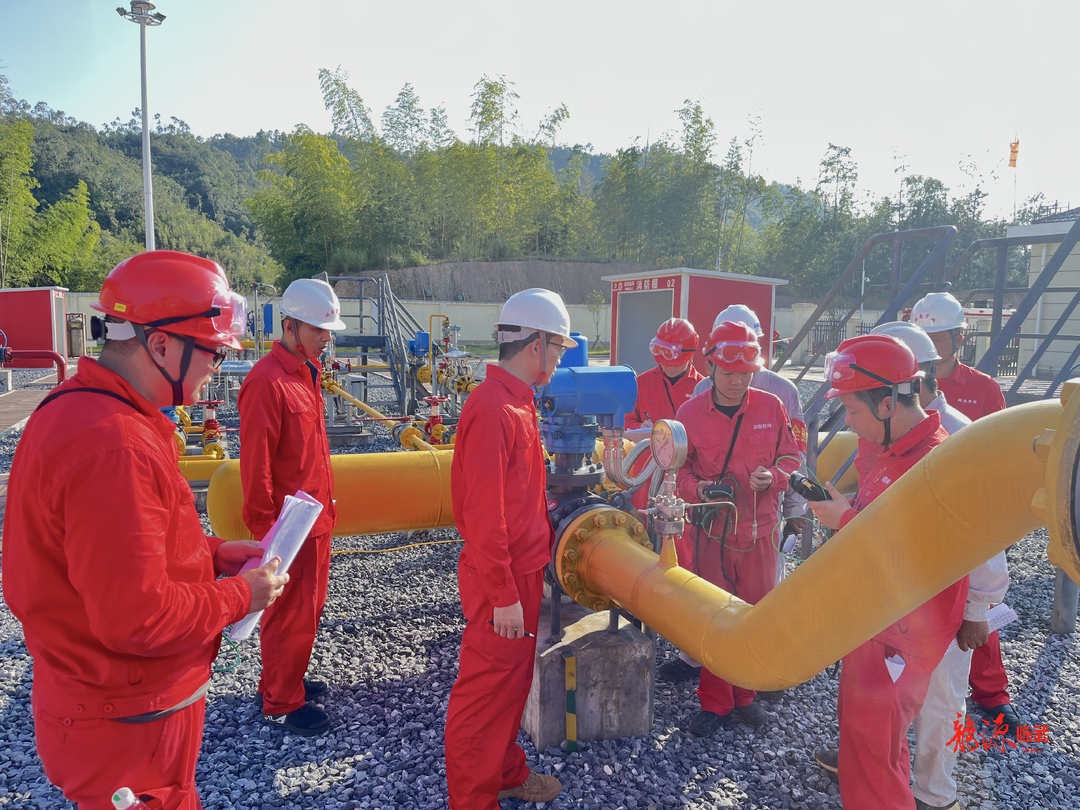

9月20日晚,湖南省天然气管网有限公司工作人员在紧张施工18个小时后,通过对“桂阳-郴州-资兴”输气管道进行降压停输、动火区域氮气置换、有序切割、组对焊接等一系列关键操作,并完成了4处动火点8道焊口的现场检测,实现了管道全线贯通,标志着“桂阳—临武”末站输气管道主体工程全面完工。
湖南省天然气管网有限公司湘南项目部负责人李庆兵介绍,目前,“桂阳—临武”的输气管道工程已经全线贯通,目前正在准备三查四定的问题整改以及设备的联调联试。
“桂阳—临武”输气管道工程于2021年4月正式打火开焊,线路总长约60公里,项目总投资24527.5万元,在克服工期紧、征地难、施工难度大等重重困难后,目前,该项目的临武末站至临武高新技术产业开发区的三条输气管道正在最后布设当中,并将在园区建设一座综合气站接入临武县现有天然气管网,日供气量预计可达100万立方米。

临武金煌天然气有限公司副总经理颜小兵表示,天然气作为锂电产业的配套设施,该公司投资将近两亿,建设了一座综合站、一座接收门站、3公里的高压管线、3公里的次高压管线以及7公里的中压管线,目前中压管线已经完成,次高压管线管道已经进现场,高压管线已经完成了两公里,预计12月底具备通气条件。
据了解,“桂阳—临武”输气管道工程临武末站主要为管道沿线区域、县高新技术产业开发区以及县城区供气,对改善区域能源消费结构,促进社会经济发展具有重要意义。
责编:龙潮辉
来源:临武县融媒体中心

版权作品,未经明确书面授权严禁转载。获得合法授权的,转载须注明来源、原标题、著作者名,不得变更核心内容。登录“龙源临武”客户端,领先一步获取权威资讯。
湘伴丨湖南省长宣布开工,湘粤组队“电力CP”
特别提醒!事关过节过年
广州一马拉松赛发布“手铐型”奖牌不实——今日辟谣(2025年12月25日)
湖南日报观察头条丨“湘粤”郴州 超越梦想——以球为媒,郴州向粤港澳大湾区发出“新年之约”
湖南日报观察头条·改革创新篇②丨创新“低空融媒”,郴州打造智慧城市新引擎的探索之路
湖南日报观察头条·改革创新篇①丨媒体舆论监督,郴州提升全域治理效能的有力实践
编造“学生被拐”谣言者被依法处罚——今日辟谣(2025年12月24日)
球员招募
下载APP
分享到
